电力工程解决方案服务商

专于电力安装十二年,高效可靠的支持与服务。专业  安全  省心

高空作业人员需要检查接地线连接情况,确保防感应电措施可靠

发布时间:2023年05月25日    来源:巨力电力    浏览次数:

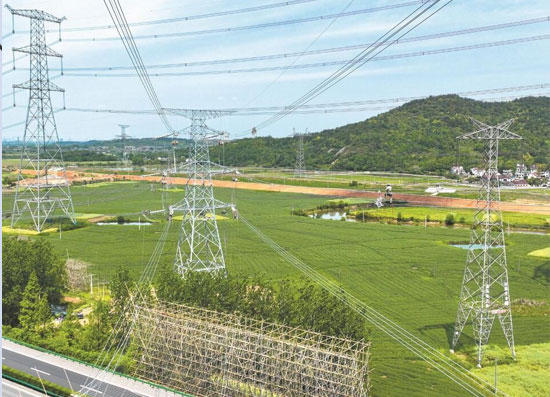

5月3日上午,几名高空作业人员在安徽1000千伏芜湖变电站—500千伏铜北线路工程G71~G86号塔架线区段展放导线。安全监理人员操控一架无人机飞向高空,检查作业人员安全措施落实情况。

施工人员在1000千伏芜湖变电站—500千伏铜北线路工程现场安装间隔棒。
  “在导线展放过程中,高空作业人员需要检查接地线连接情况,确保防感应电措施可靠。当前正值组塔收尾期和架线高峰期,多项高风险作业同步开展。我们严格落实各项安全管理要求,确保铁塔安全有序组立,导地线展放、附件安装顺利进行。”该工程业主项目经理楼渊介绍。
  “控制绳留绳人员注意控制横担转向,吊车操作配合好高度。”“好,顺利就位。”与此同时,在该工程G170号铁塔作业现场,地面指挥人员与高空作业人员默契配合,通过对讲机沟通,完成最后一个导线横担安装。当天,该工程全线有8个立塔班组、10个架线班组、2个跨越架班组共600余名施工人员在各作业面开展作业。
  1000千伏芜湖变电站—500千伏铜北线路工程是安徽电网今年迎峰度夏重点工程,线路全长79.1千米,新建铁塔188基,途经芜湖、铜陵2市的4个县(区),计划于6月底具备投运条件。工程投运后,可保障特高压芜湖变电站电力送出,优化皖南地区乃至安徽500千伏主网架结构,提升皖南主网供电可靠性。
  该工程全线长度约60%的线路在低洼易涝地段,钻越1000千伏淮南—芜湖交流输电线路、±1100千伏昌吉—古泉直流输电线路,跨越多个电压等级输电线路、公路、河流、铁路400余次,有99基铁塔临近500千伏及以上带电线路。工程整体体量大、交叉跨越多、施工风险高、作业难度大。
  对此,安徽电力建设公司建立横向专业融合、纵向责任落实的组织机制,通过资源共享、专家指导等方式开展工程建设全过程技术保障工作。该公司组织各参建单位勘查现场,并结合工程实际、气象条件、地质地貌等因素,针对重点难点作业项目逐项确定专项施工方案。利用三维成像技术,该公司对靠近带电线路的组塔高风险作业现场进行1∶1环境建模,模拟现场各类环境对组塔作业的影响,从而选择更加安全的方式开展作业。在现场,该公司配备新型柔底式斗型钻头,以应对复杂地质条件;大量采用吊车进行组塔作业,降低组塔阶段作业风险;应用集控智能可视化牵张设备和装配式跳线安装技术,解决张力架线“盲牵”问题,缩短跳线安装施工时间。
  安徽电力建设公司还研发临电声光预警系统装置,以实时动态监测组塔作业近电安全距离。“以前,我们要派专人用红外测距仪实时监测近电安全距离。现在,我们只需要提前为临电声光预警系统装置设置近电安全距离阈值参数,并将它安装在座地摇臂抱杆及吊车吊臂指定位置,它就能在吊臂未保持近电安全距离时立即告警并开启警示灯,提高作业安全性。”该工程项目安全总监黄蒙介绍,“另外,我们还安排安全监理人员操控无人机飞巡现场,实现多频次、立体化、无死角排查,确保发现问题后立即整改,提升现场安全管控质效。”
  该工程现场业主项目部建立健全各参建单位风险日会商机制,坚持“风险不可控不实施、承载力不足不实施”,落实“无计划、不作业”要求,统筹施工资源,应用各类大型机械设备125台(套),实现机械化代人、智能化减人。目前,该工程现场基础作业已全部完成,完成铁塔组立180基、导线架设38.945千米。
